全国咨询热线:
18366646668(微信同号)

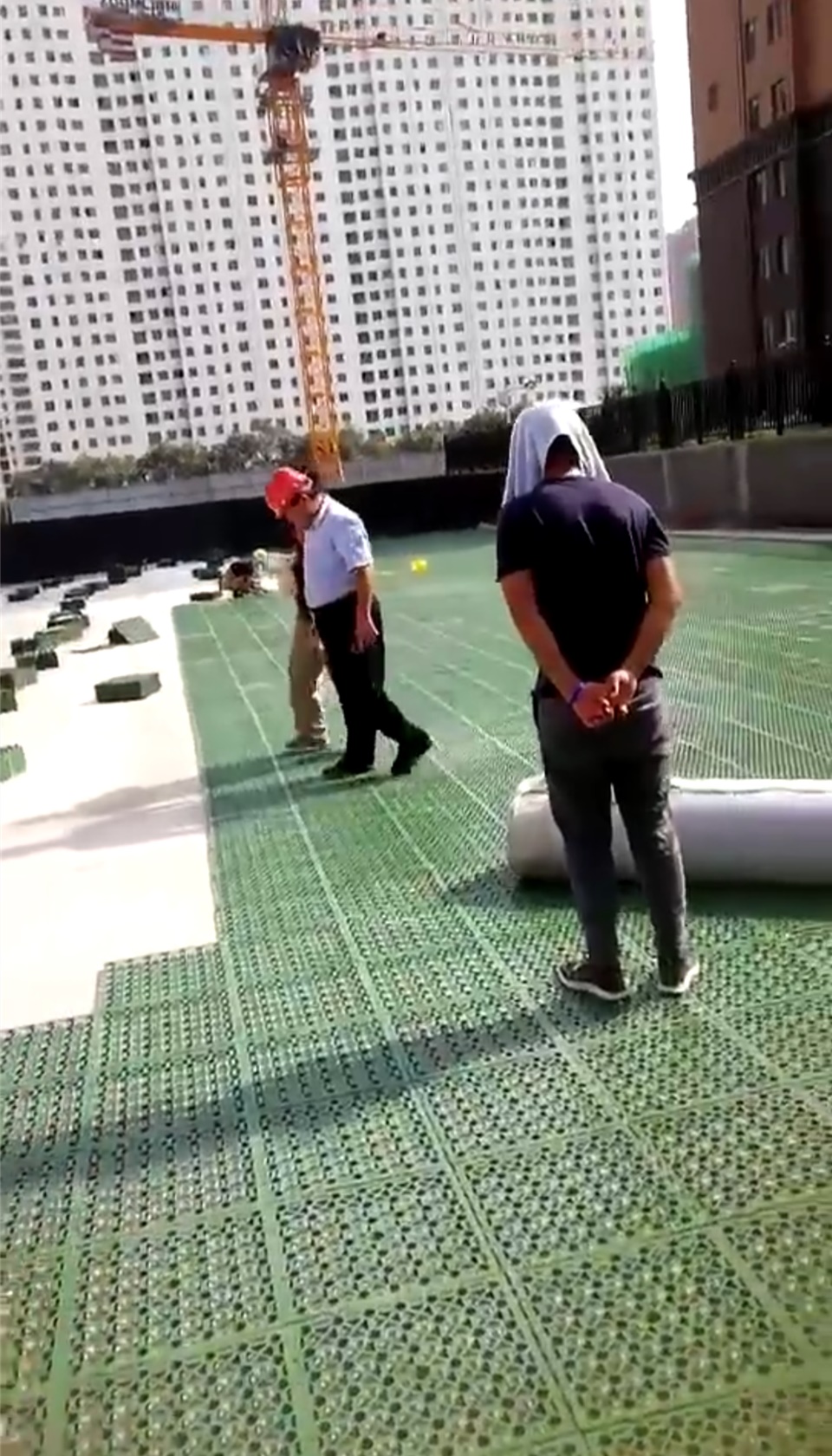

屋顶绿化排水板施工方案:
1、施工准备 (1) 了解施工条件
熟悉规范、施工图纸等各种技术文件,并查勘现场了解施工条件。
(2) 测量放样
根据各区域验收碎石垫层场地的施工基线、水准点等资料,用全站仪测放各区域控制点,各区控制点插红色小旗及打下木桩并标明控制点编号
(3) 塑料排水板进场
本工程采用PD-100系列C型塑料排水板,在塑料排水板进场前,需检查其厂家产品合格证及质量检测报告,并按规定同批次产品每20万m抽样一组送监理工程师认可的质检单位进行质量检验。待检验合格并报监理工程师审批同意后,订货并组织运往现场。
(4) 施工人员、机具进场 安排施工人员及插板机进场。 (5) 工地临时仓库
在各施工区域附近搭建工地临时仓库,贮放排水板等材料。 (6) 打设完塑料排水板前进行观测仪器埋设。 2、施工机具
准备使用10-15台履带自行式振动插板机进行塑料排水板施工。 3、施工步骤
(1) 在已放样确定的各加固块范围内,用经纬仪和铁尺按梅花形布置、间距1.2m测放出塑料排水板打设板位(测放误差控制在±50mm以内),边角处排水板可根据实际情况作适当调整,并用竹签或排水板芯等插入砂垫层作标记。
(2) 插板机移机定位,安装排水板桩靴。施打作业时,插板机的桩靴落地定位由插板机驾驶员在控制室内控制,其误差控制在±50mm范围内。
(3) 排水板打到穿透淤泥层并进入下卧良好土层内,各区平均插板深度详见施工图纸。
当局部振动插板困难时,可适当调整插板位置,如仍难以施打,则再反方向选取一位置。
施工操作人员根据安装在插板机上的金属活动垂针和刻度盘,控制桩管下插时的垂直度偏差不得大于±1.5%。
(4) 上拔桩管至桩管下端高出碎石垫层面50cm。上拔桩管时,施工人员应仔细观察排水板有没有回带现象,若回带长度超过50cm,则在板位旁45cm处补打一根。
(5) 切割排水板,控制排水板在碎石垫层顶面以上的外露长度约20cm。
(6) 移机进行下一根排水板施工。塑料排水板不允许接长使用,对塑料排水板的施打深度进行自动记录。
在排水板施工过程中,要派专人做好施工原始记录,以备抽查。
(7) 各分块塑料排水板施工完成后,进行自检,待自检合格后再上报监理工程师验收。
一个区段的塑料排水板验收合格后,要及时用石料回填打设时在排水板周围形成的孔洞
希望对您有帮助。
